    Preimd – Nittenau (Abschnitt D1)

    etwa 54 km | Bayern | TenneT

    Planfeststellung
    seit Q1 2020

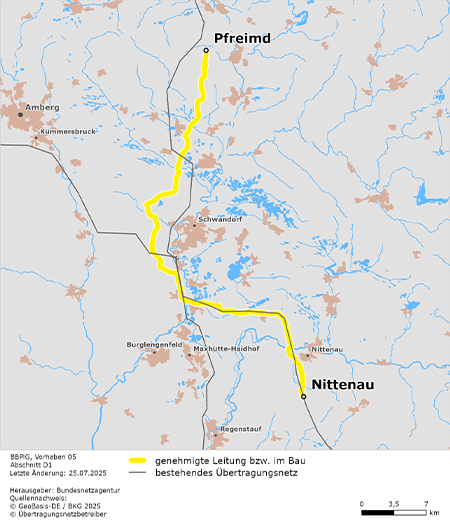

    möglicher Trassenverlauf des Abschnitts Pfreimd – Nittenau des BBPlG-Vorhabens 5
    Status

    Plan und Unterlagen

    Anhörungsverfahren

    Erörterungstermin

    Planfeststellungsbeschluss


    Verlauf

    Der Abschnitt zwischen Pfreimd und Nittenau (Bayern) ist Teil des Vorhabens 5 (SuedOstLink). Die geplante Trasse verläuft innerhalb des Trassen­korridors, der im Bundes­fachplanungs­verfahren für den damaligen Abschnitt Raum Schwandorf – Isar fest­gelegt wurde.

    Der Trassenkorridor beginnt westlich von Pfreimd und verläuft in Richtung Süden mit einem leichten Versatz nach Westen. Hierbei verläuft er westlich an Stulln und Schwarzenfeld vorbei. Bevor der Trassen­korridor die Höhe Schwandorf erreicht, knickt er nach Westen ab. Von dort verläuft er südöstlich weiter an Fischbach vorbei bis auf die Höhe von Katzdorf. Von Katzdorf nimmt der Trassen­korridor die östliche Richtung bis Kaspeltshub und knickt hier wieder südlich ab. Hierbei verläuft er westlich an Nittenau vorbei und endet westlich von Goppeltshof.

    Steckbrief

    Vorhabenträger

    TenneT

    Zuständigkeit

    Bundesnetzagentur

    Länder

    Bayern

    technische Daten

    Gleichstrom (2 GW), 525 kV

    Typ

    Neubau in neuer Trasse

    Kennzeichnungen

    Erdkabel
    HGÜ-Pilotprojekt
    länderübergreifend
    Leerrohrmöglichkeit

    Vorhaben von gemeinsamem Interesse (PCI)

    Länge

    etwa 54 km

    Verfahrensschritte und Dokumente

    Stand: 24. November 2020

    Der Vorhabenträger TenneT hat am 28. Februar 2020 einen Antrag auf Planfeststellungsbeschluss gestellt. Dieser enthält einen Vorschlag für den beabsichtigten Trassenverlauf sowie Angaben über in Frage kommende Alternativen.

    Aufgrund der Corona-Pandemie konnte die für April 2020 vorgesehene Antragskonferenz nicht stattfinden. Um das Verfahren nicht zu verzögern, hat die Bundesnetzagentur daraufhin am 22. Juli 2020 zunächst einen vorläufigen Untersuchungsrahmen festgelegt. Sie hat bei dessen Erstellung bereits Hinweise von Trägern öffentlicher Belange, anerkannten Umweltvereinigungen und der Öffentlichkeit berücksichtigt.

    Um alle relevanten Informationen zur Umwelt- und Raumverträglichkeit des vorgeschlagenen Trassenkorridors sowie zu möglichen Alternativen ermitteln zu können, hat die Bundesnetzagentur gemäß § 5 des Planungssicherstellungsgesetzes (PlanSiG) im Anschluss Gelegenheit zur schriftlichen oder elektronischen Stellungnahme gegeben. Stellungnahmen konnten bis zum 21. August 2020 abgegeben werden.

    Der Vorhaben­träger hat auf seiner Website weiterführende Informationen zu seinen Antrags­unterlagen bereit­gestellt.

    Auf Grundlage der Ergebnisse des schriftlichen Verfahrens gemäß § 5 PlanSiG hat die Bundesnetzagentur am 30. Oktober 2020 einen Untersuchungsrahmen für die Planfeststellung festgelegt. Sie gibt damit den Inhalt des Plans und der weiteren Unterlagen vor, die der Vorhabenträger vorzulegen hat. Der am 22. Juli 2020 für diesen Abschnitt erlassene vorläufige Untersuchungsrahmen wird durch die Festlegung dieses Untersuchungs­rahmens ersetzt.

    Die Bundesnetzagentur erwartet die Unterlagen im vierten Quartal 2021.

    Termine und Meldungen

    meldung30.10.2020
    BBPlG 05 Abschnitt D1
    Planfeststellung

    Untersuchungsrahmen für SuedOstLink-Abschnitt Pfreimd – Nittenau

    zur Verfahrens-Detailseite

    frist 24.07.-21.08.2020
    BBPlG 05 Abschnitt D1
    Planfeststellung

    Stellungnahmen für das Plan­feststellungs­verfahren von Vorhaben 5, Abschnitt D1

    zur Verfahrens-Detailseite

    meldung22.07.2020
    BBPlG 05 Abschnitt D1
    Planfeststellung

    SuedOstLink: vorläufiger Untersuchungsrahmen für die Planfeststellung in Abschnitt D1 festgelegt

    zur Verfahrens-Detailseite

    frist 27.03.-08.05.2020
    BBPlG 05 Abschnitt D1
    Planfeststellung

    Hinweise für die Erstellung des vorläufigen Untersuchungsrahmens für Vorhaben 5, Abschnitt D1

    zur Verfahrens-Detailseite

    meldung20.03.2020
    BBPlG 05 Abschnitt D1
    Planfeststellung

    Planfeststellungsverfahren im SuedOstLink-Abschnitt D1

    zur Verfahrens-Detailseite
